高速液压强夯机施工时应注意些什么?
高速液压强夯机凭借其强大的冲击能和灵活的作业方式,是处理桥台背、填挖结合部等关键区域的重要设备。要确保其施工质量与安全,必须把握贯穿作业全流程的核心要点。
下图概括了从准备到完成的完整施工流程,你可以快速掌握各阶段的关键控制任务:
📝 分阶段施工要点详解

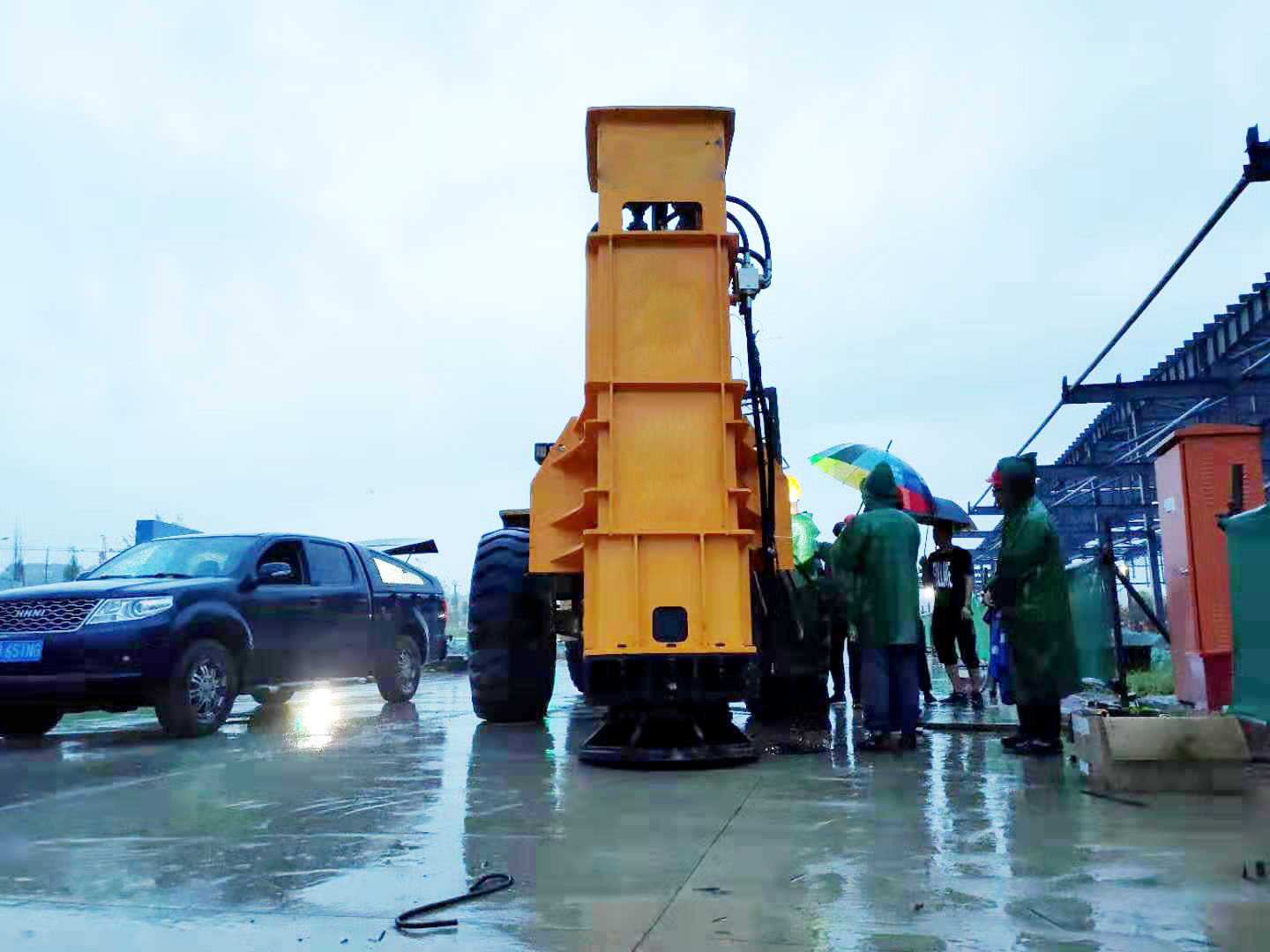

高速液压强夯机
第一阶段:施工准备与试验段施工
设备检查与安装:确保装载机或承载主机的液压系统正常,将夯实机稳固连接。检查夯锤、缓冲垫等关键部件是否完好。
场地预处理:必须对待夯区域进行整平,并使用压路机等设备进行初步压实,严禁直接对松散填料强夯。
试验段确定核心参数:在大面积施工前,必须进行试验段施工。通过试验确定夯击能量(档位)、单点夯击次数和夯点中心间距这三个核心参数。试验段的目标是找出达到设计要求沉降量或压实度时的最经济夯击次数。根据土质不同,例如在黄土地区,夯击次数可能控制在12至18次,夯点间距不超过1.5米为宜。停锤标准通常以控制总锤击数为主,并参考最后10击的平均夯沉量。

高速液压强夯机
第二阶段:核心施工过程控制
布点与路线:严格按照试验确定的间距(通常为1.0-1.5米)布点,采用直线单向作业,避免漏夯。
分层夯实:严格分层填筑与夯实。每层填料的虚铺厚度不应超过设备的最大有效压实深度(通常为1-3米),以确保深层压实效果。
操作技巧:熟练的操作手可采用 “追锤”打法,即在夯锤反弹过程中提前施加下一次下压力,将夯击频率提升至30次/分钟以上,能大幅提高效率。
协同施工:在空间受限区域,可采用高速液压强夯机与小型液压平板夯协同作业。先用平板夯对填料进行分层初夯,消除部分孔隙,再用液压夯实机进行整体补强,这样既能保证质量,又可提高综合效率。
第三阶段:质量控制与安全规范
过程监控:施工中应观测并记录每个夯点的沉降量。当最后三次夯击的平均沉降差小于规定值(例如5-10毫米)时,即可判定该点合格。
夯后检测:施工完成后,需按规范检测压实度和整体高程,确保满足设计要求。
安全距离:在靠近桥台、涵洞等构造物施工时,必须评估并保持安全作业距离,通过试验监测侧向土压力对结构的影响,确保构造物安全。
通用安全规范:

高速液压强夯机
作业场地必须保持平整,支腿垫实稳固。
夯锤下落后,在吊钩降至夯锤附近前,人员不得提前下坑挂钩。
转移夯点时,应按规定操作,支腿离地高度不得超过规定值。
作业后,夯锤应落地,严禁悬停空中。
💎 核心总结与建议

高速液压强夯机
总而言之,用好高速液压强夯机的关键在于精细化的过程控制。它并非简单的重复夯击,而是通过试验先行确定科学参数、过程中精确执行并实时监控、始终将结构物安全置于首位的系统工程。
给你的建议是:在具体项目中,务必结合填料类型(如黄土、砂石)和工程部位(如桥台背、一般路基)的特点,参考上述流程,制定并严格执行专属的施工方案和质量控制标准。这样才能最大限度地发挥设备优势,确保路基的长久稳定。
