酸水池防水项目圆满竣工 筑牢耐酸防渗屏障

一、前期处理表面清理:先用高压清洗机冲洗池体内部灰尘、油污、浮浆及残留介质,顽固污渍用专用耐酸碱清洁剂擦拭,再用钢丝刷打
一、前期处理

表面清理:先用高压清洗机冲洗池体内部灰尘、油污、浮浆及残留介质,顽固污渍用专用耐酸碱清洁剂擦拭,再用钢丝刷打磨池壁、池底表面,去除浮锈及松散附着物,最后用清水冲净并自然晾干;

基面修复:对池体局部裂缝(≤0.3mm)用环氧封闭剂封堵,>0.3mm裂缝采用“开槽-清理-嵌填密封胶-涂刷加强层”工艺处理;蜂窝、麻面、露筋区域用环氧腻子修补平整,养护24小时;阴阳角、施工缝、穿墙管根部采用环氧腻子做成圆弧过渡(半径≥50mm),确保涂层无死角;

基层验收:检测基面平整度(偏差≤3mm)、含水率(≤6%)及洁净度,采用试纸检测基面pH值(中性偏碱),确保基面无油污、无浮灰、无松动部位,验收合格后方可进入下道工序。

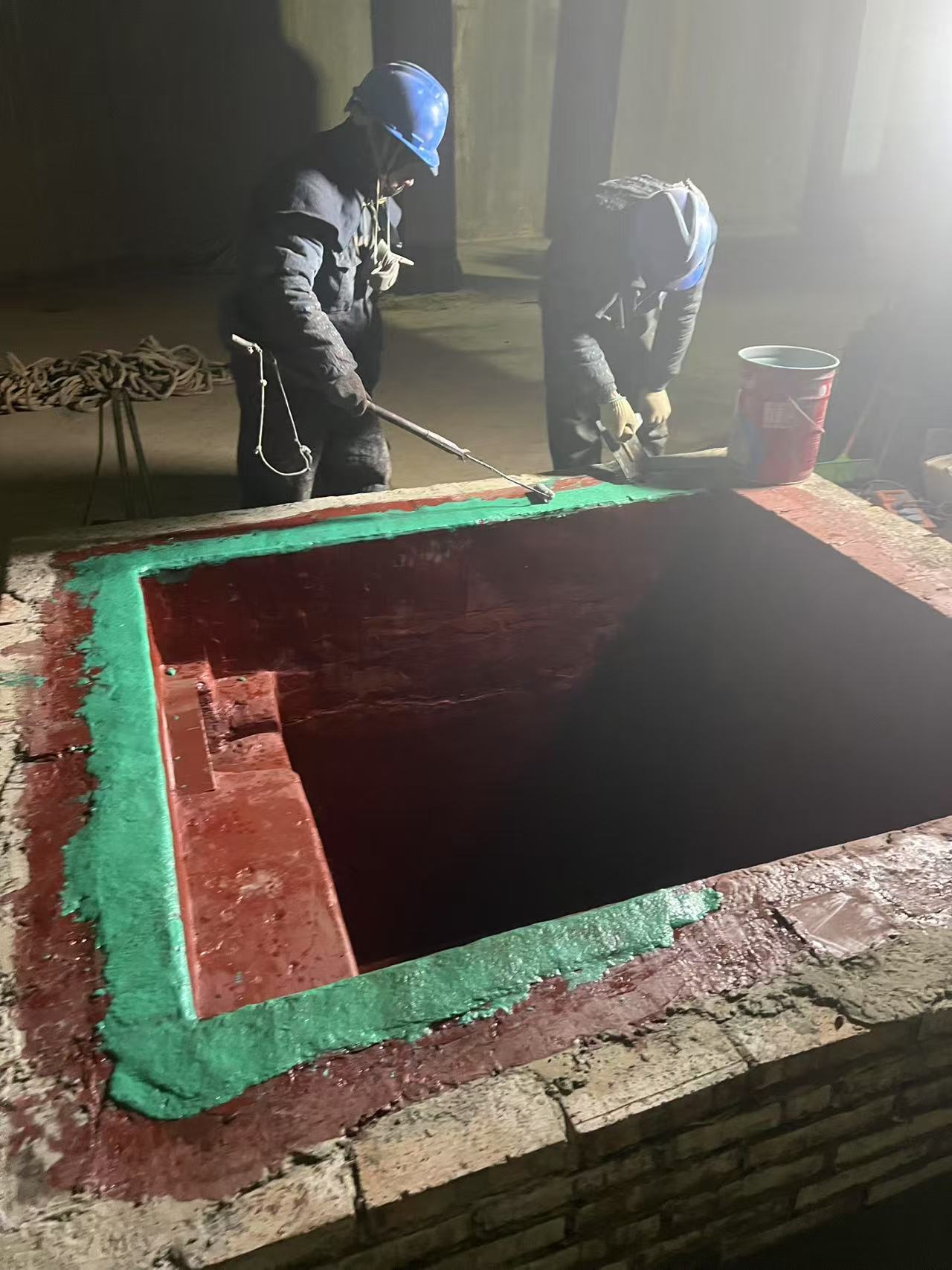

二、防水防腐施工1.基层封闭处理

在验收合格的基面上均匀涂刷环氧封闭底漆,采用滚涂 + 毛刷补涂结合工艺,重点覆盖基面孔隙及修复部位,涂刷厚度≥0.2mm,确保底漆渗透均匀,增强后续涂层与基面的粘结力;底漆常温固化24小时,固化后检查表面无起砂、起皮现象。

2.节点加强处理

对阴阳角、施工缝、穿墙管、池底与池壁交接处等易渗漏关键节点,先涂刷1遍防水涂料作为底涂,铺设500mm宽玻纤布加强层,用刮板压实确保玻纤布与底涂紧密贴合、无气泡,再涂刷1遍防水涂料覆盖玻纤布,形成“涂料-玻纤布-涂料”的加强结构,常温固化12小时。

3.大面积防水防腐施工

采用“分层涂刷、交叉成膜”的施工模式:

底涂施工:均匀涂刷聚脲底涂,厚度≥0.3mm,涂刷过程中避免漏涂、流挂,常温固化12小时;

中涂施工:底涂固化后,分层涂刷聚脲中涂,每层厚度≥0.5mm,每层涂刷后采用涂层测厚仪检测厚度,确保无偏差,相邻两层涂刷方向垂直,常温固化每遍12小时,累计中涂厚度≥1.2mm;

面涂施工:中涂固化后,涂刷聚脲面涂,厚度≥0.3mm,采用无气喷涂机喷涂,确保涂层均匀光滑、颜色一致,常温固化24小时;

玻璃钢衬层施工(重点腐蚀区域):在面涂基础上,铺设3-4层玻纤布,每层玻纤布铺设后立即涂刷乙烯基酯树脂,用刮板压实排除气泡,确保树脂浸透玻纤布,相邻玻纤布搭接宽度≥100mm,常温固化每遍24小时,总厚度≥1.5mm。

4.固化养护与细节封堵

防水防腐层施工完成后,进行全周期固化养护,养护期间严禁人员进入、避免碰撞及积水,常温养护时间≥72小时;养护完成后,对穿墙管周边、施工缝等细节部位,填充耐酸碱密封胶,确保封堵密实,防止渗漏。
