湛江中心城区第四条纵向主干道要来啦!
2026年1月7日
湛江市站前大道交通详细规划草案进行批前公示
规划背景:
站前大道作为城区西侧最为重要的纵向主干路,其规划建设可为沿线土地利用及整合开发提供了交通主骨架,有利于引导城市空间延伸,助力西侧片区开发建设。同时作为湛江市中心城区的"第四条纵向主干道",可缓解现状三条主干道的交通压力,提升城区纵向通行效率,强化霞山区、赤坎区与麻章区之间的交通联系。按照市政府工作要求,市自然资源局组织开展了《站前大道交通详细规划》的编制工作,为下阶段工程设计工作提供技术指导和依据。
规划范围:
道路北起调顺快线,南至森林大道,沿线与国道G228、金康路、康宁路、西城快线、湖光快线、机场路等横向道路相交,全长约14km。

规划方案:

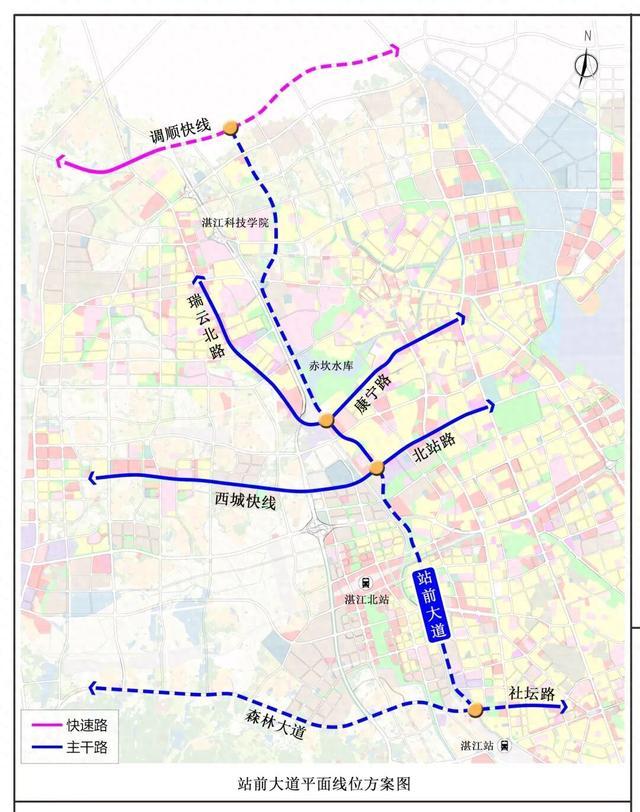

一、平面规划方案
站前大道起于规划调顺快线,沿新坡上村和湛江科技学院东侧布设,后向西南侧沿着黎湛铁路东侧平行敷设,接入现状康宁路与站前路口,利用现状站前路向南,下穿现状湖光快线和广湛高铁跨线桥,从后坡村和挖尾村中间穿越,后沿黎湛铁路东侧平行敷设至规划森林大道。
二、横断面规划方案

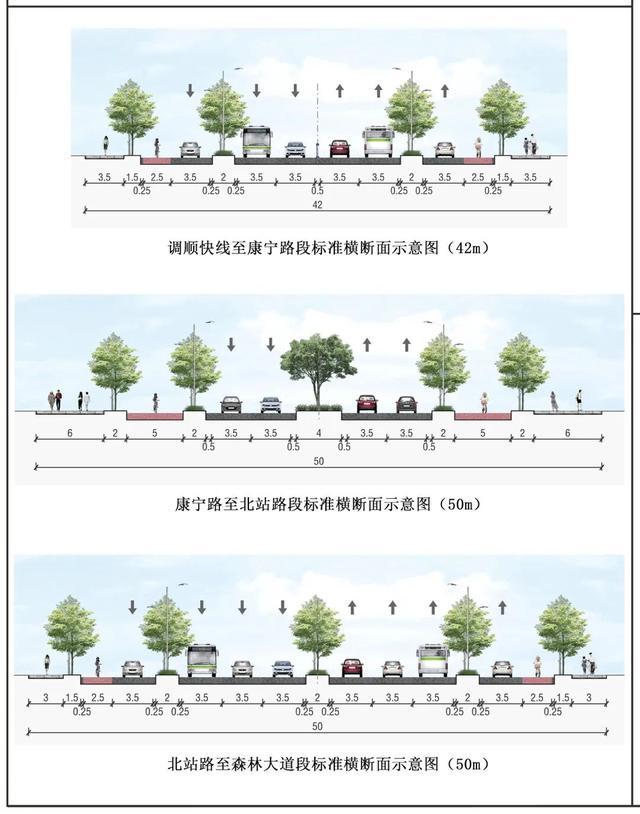

调顺快线-康宁路段:红线宽42m,三块板,双向4车道+双侧辅道+非机动车道;康宁路-北站路段:红线宽50m,维持现状断面,双向4车道+双侧非机动车道;北站路-森林大道段:红线宽50m,四板块,双向6车道+双侧辅道+非机动车道。

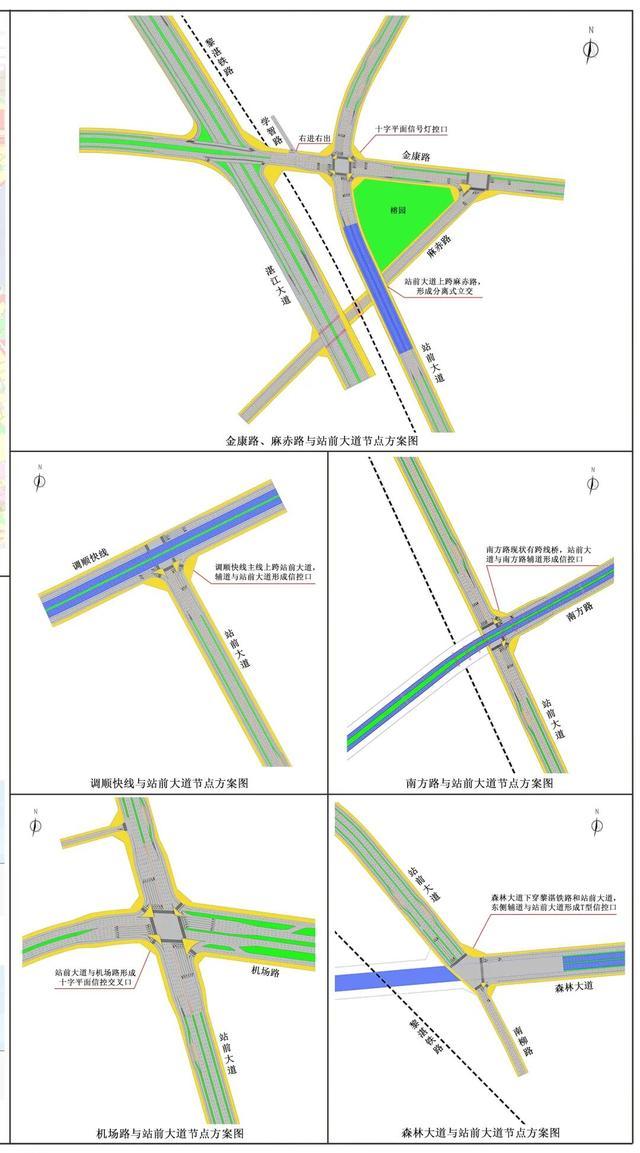

三、主要节点规划方案
(一)调顺快线-站前大道节点
设置为菱形立交,调顺快线主线上跨站前大道,辅道与站前大道形成信号灯控口。
(二)金康路、麻赤路-站前大道节点
站前大道上跨麻赤路,形成分离式立交;后与金康路形成平面十字信号灯控口。
(三)南方路-站前大道节点
设置为半菱形立交,站前大道下穿现状南方路跨线桥,与南方路辅道形成T型信号灯控。
(四)机场路-站前大道节点
设置为十字平面信控交义口。
(五)森林大道-站前大道节点
设置为半菱形立交,森林大道主线下穿站前大道,东侧辅道与站前大道形成T型信号灯控口。
