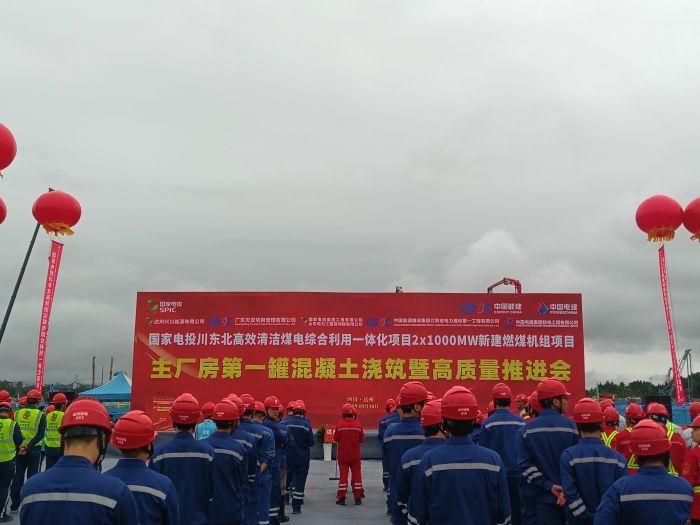

四川经济网达州讯(赵权军川经瞭望记者王晓英文/图)9月30日,国家电投川东北高效清洁煤电综合利用一体化项目2×1000MW新建燃煤机组项目主厂房第一罐混凝土浇筑暨高质量推进会在项目所在地达州市达川区石梯镇双石产业园区举行,这标志着该项目正式迈入全面建设阶段。
国家电投达州煤电项目总投资约77.2亿元,占地面积1109亩。该项目将新建2×1000MW超超临界一次再热燃煤发电机组,并同步建设烟气脱硫、脱硝装置,致力于打造高效清洁的能源项目。按照设计,该项目年用煤量约450万吨、用水量约1152万立方米,建设周期约为26个月。

项目建设现场
自项目启动以来,各项工作稳步推进。今年4月进场动工,5月取得土地批文,7月完成构建筑物拆迁和清表工作,8月完成详勘,9月基本完成场平、地基处理、进场道路、临时办公区域等施工,累计完成项目投资14.4亿元。目前,项目现场配备人员800余人、施工设备120余台,正全力开展场平、地基处理、桩基等工作。
据该项目施工现场负责人介绍,本周虽受降雨影响,场平施工暂停,但整体进度依然可观。目前已累计完成场平约177万平方米,占总进度约93.2%;完成强夯面积1.5万平方米,累计完成强夯面积28万平方米,完成总进度约83%。集控楼(属于主厂房的一部分)桩基完成16根,累计完成56根,剩余8根因受循环水管影响暂无法施工,完成总进度约87.5%。1号和2号锅炉基础钢筋绑扎及基础混凝土浇筑受降雨影响暂停施工,但其他工作仍在有序进行。过路段循环水管1号机组安装完成,2号机组安装完成45%。临建办公区已陆续投用,部分地坪及绿化持续施工中。厂区环形道路施工完成70%,本月底主环形道路将形成。
随着项目的加速推进,不仅将为达州提供稳定的电力供应,还将带动相关产业发展,促进当地经济增长,为区域高质量发展提供有力支撑。该项目投产后,预计年产值32亿元,税收2.8亿元,解决就业800余人,将为当地经济发展注入强大动力。
