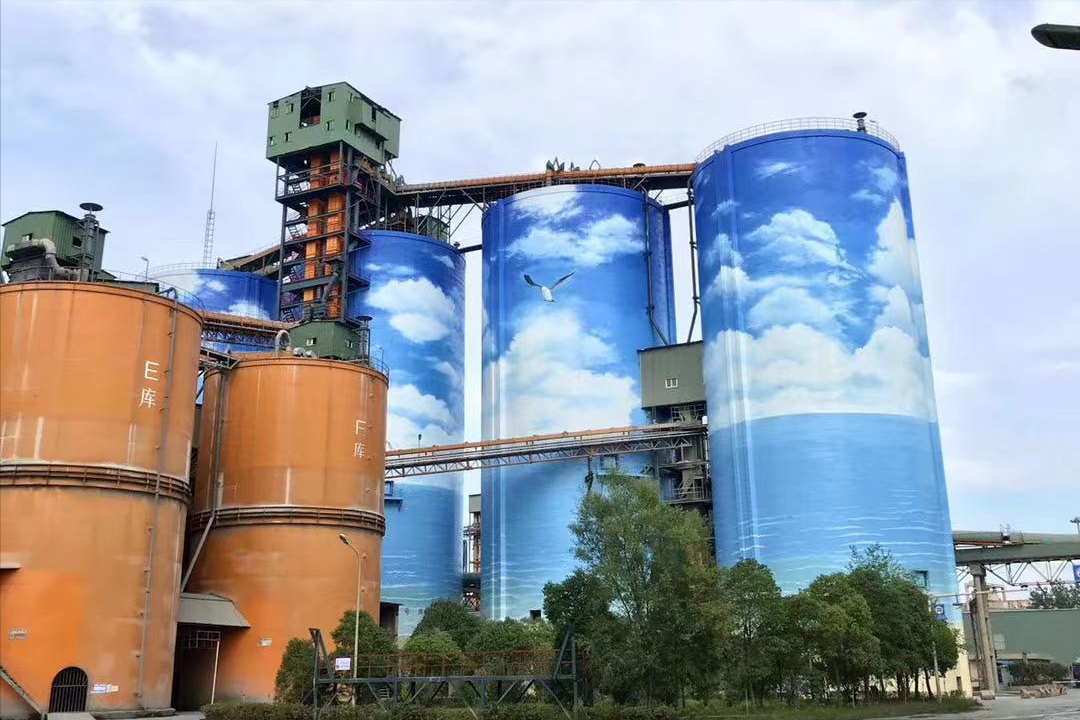

一、 施工工序
(一)施工前安全防护与现场准备
1.在筒仓底部周边20 米范围设置硬质警戒区,悬挂 “高空彩绘作业 禁止入内” 警示标识,安排专人 24 小时监护;高空作业人员全程系挂双钩安全绳,安全带高挂低用,工具放入防坠工具袋,严禁高空抛物。
2.对筒仓周边设备、地面铺设防护膜与阻燃帆布,防止涂料飞溅污染;清理筒仓外壁灰尘、油污、浮渣,拆除影响施工的临时构件。
(二)分阶段标准化施工工序
1.基层处理与封闭底漆施工
采用角磨机打磨筒仓外壁,去除混凝土浮浆、风化层,对裂缝、空鼓部位用聚合物砂浆修补找平,干燥后用砂纸打磨平整;使用高压水枪冲洗基层,待完全干燥(含水率≤10%)后,涂刷渗透型抗碱封闭底漆,确保底漆均匀覆盖,封闭混凝土毛细孔道,防止后期返碱导致图案脱落。
底漆固化后,涂刷环氧抗碱中涂漆,增强涂层厚度与附着力;中涂漆干燥后打磨表面,确保基层平整光滑,满足彩绘施工要求。
2.图案精准放样
采用水平仪、卷尺从筒仓顶部向下放线,标记图案的关键控制点(中心线、边界线、比例分割点);根据设计效果图,使用墨斗弹出图案轮廓线,或粘贴专用模板定位,确保图案比例协调、对称精准,曲线流畅自然。 放样完成后,经甲方、设计方确认无误后,方可进入彩绘工序。
3.分层彩绘涂装
底色涂装:按照设计方案,先喷涂图案底色面漆,采用高压无气喷涂工艺,控制喷涂压力与喷枪移动速度,确保底色均匀一致,无流挂、漏涂现象;底色固化后,用砂纸轻轻打磨表面,提升与后续图层的附着力。
图案细化涂装:对于线条类图案,采用模板 + 彩绘笔勾勒,确保线条笔直、边缘整齐;对于色彩过渡类图案,采用分层喷涂工艺,逐层叠加不同色号面漆,利用色差仪实时校准颜色,确保色彩过渡自然;对于复杂图案,采用喷绘机精准喷绘,人工修补细节,保证图案清晰度与艺术效果。
罩面防护施工:待所有图案面漆完全固化后,涂刷透明聚氨酯罩面清漆,形成一层防水、抗紫外线的保护膜,提升图案耐候性,防止褪色、起皮;罩面清漆需均匀涂刷,避免出现流痕、气泡。
4.工序自检
每完成一道涂装工序,班组自检涂层厚度、附着力、色彩匹配度;彩绘完成后,检查图案比例、线条精度、色彩过渡效果,使用色差仪检测颜色偏差,确保与设计方案一致;留存施工前后及关键工序影像资料,建立质量追溯台账。
二、 竣工验收
1.施工单位内部自检
项目全部完工后,对照设计效果图、施工规范开展全面自检,重点核验以下内容: 图案内容、比例、色彩与设计方案一致,线条整齐、色彩过渡自然,无明显瑕疵; 涂层附着力、耐水性达标,无起皮、开裂、褪色现象; 筒仓外壁整洁,无涂料污染,周边环境已清理恢复。
对自检发现的问题形成整改清单,明确整改措施、责任人与完成时限,整改完毕后复查销项。
2.正式联合竣工验收
施工单位向甲方提交竣工验收申请,附完整竣工资料,包括施工方案、材料合格证、色差检测报告、工序验收记录、施工影像资料、竣工图纸、设计效果图对比资料等。 甲方组织设计、监理、施工三方联合验收,通过现场目测、色差仪实测、资料核查等方式,判定图案艺术效果、涂层质量是否符合要求。 验收合格后,各方签署《竣工验收报告》;若存在图案比例偏差、色彩不均等问题,明确整改期限,复验合格后方可交付。
3.竣工交付与后期维护
办理项目移交手续,向甲方移交竣工资料、涂料质保书、维护说明书,明确后期维护注意事项:每季度巡检一次彩绘涂层状况,发现起皮、褪色及时补涂;每年对筒仓外壁进行一次清洁,避免粉尘覆盖影响图案效果;严禁在彩绘区域悬挂重物或进行破坏性作业。 按档案管理要求整理施工全过程资料,分类归档,完成项目结算。
三、 关键注意事项
1.高空作业时需密切关注风力变化,风速≥6 级时立即停止作业,防止吊篮晃动导致图案变形或引发安全事故。
2.彩绘过程中需实时用色差仪校准颜色,避免因批次涂料差异导致色彩偏差;分色纸粘贴需牢固,防止漆液渗透导致图案边缘模糊。
3.混凝土基层含水率需严格控制,含水率过高会导致底漆起鼓、脱落,直接影响彩绘质量与耐久性。
